Vodenje projektov

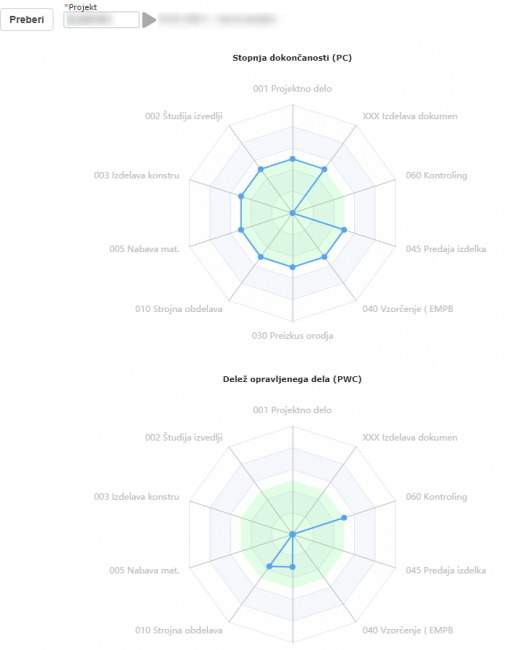

Stopnja dokončanosti posameznih faz (skupin delovnih mest) projekta.
Zelena podlaga pomeni 100%, celoten graf pa 200% planiranega trajanja oz. planiranega dela. Modra črta je treuntno stanje.

Doseženi mejniki
Za projekt poiščemo DN za projektno vodenje. Prikažemo seznam takih opravil tega DNja, ki so planski mejnik. Mejnik (na nekaterih pogledih gantograma je prikazan kot romb) pomeni, da je končanje opravila določeno kot pomemben dogodek v izvajanju projekta (kontrolna točka projekta, revizija budgeta, zaključek projekta ipd.).

Kritična opravila
Prikažemo seznam opravil, ki niso statusa KO in je planirani datum končanja danes ali v preteklosti.

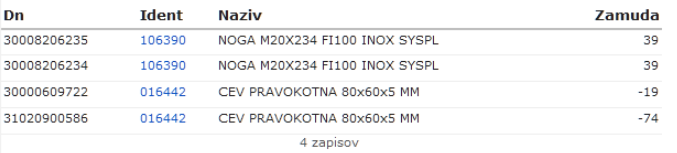

Kritične potrebe
Prikažemo seznam nabavnih potreb, ki glede na planski termin zamujajo (kritična je torej tudi potreba, ki jo plan predvideva v prihodnosti, pa takrat, glede na pretočne čase, ne bo razpoložljiva).

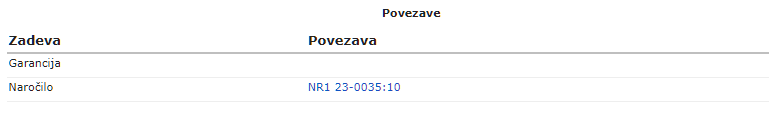

Povezave
Nastavljive povezave na relevantne dokumente ali priponke znotraj programa.
